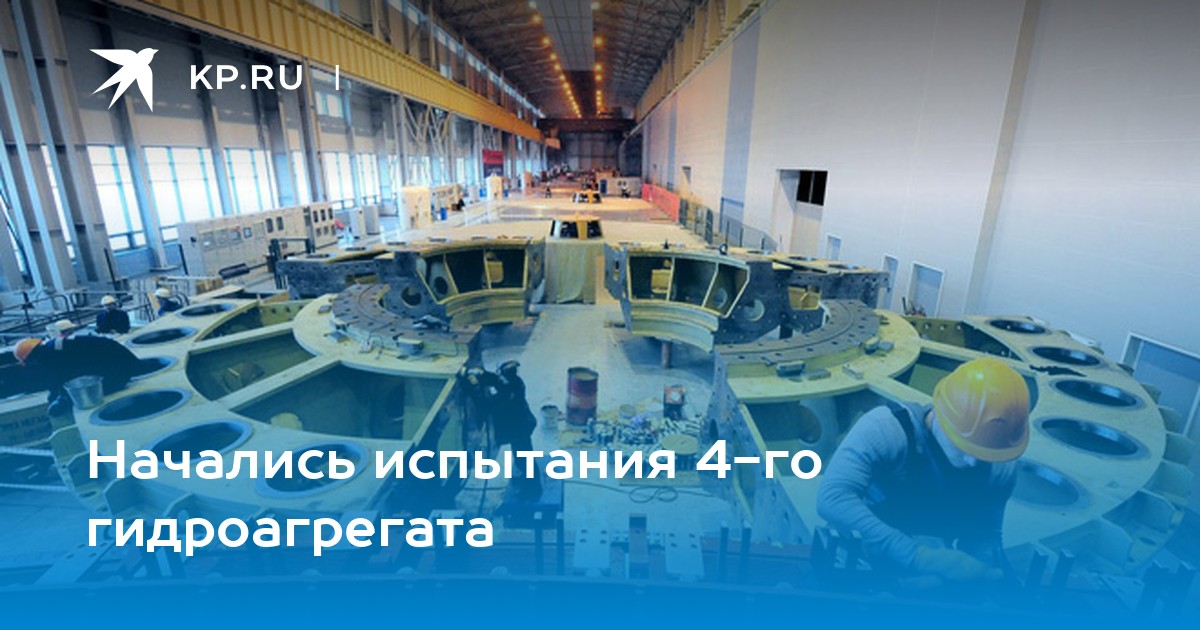

Начались испытания 4-го гидроагрегата

Когда его введут в эксплуатацию, рабочая мощность Богучанской ГЭС вырастет до 1332 МВт
Источник:kp.ru

Сейчас на новой ангарской станции работают 3 гидроагрегата. С 1 декабря они начали поставлять электроэнергию в Объединенную энергосистему Сибири. В ближайшие месяцы к сети будут подключать поочередно и другие турбины, которые сейчас находятся в разной степени готовности.

На днях на Богучанской ГЭС начались испытания 4-го гидроагрегата. Пока они проходят на холостом ходу, то есть без выработки электроэнергии.

- Это один из важнейших этапов пуско-наладочных испытаний, позволяющий проверить состояние механических и электрических частей оборудования, а также систем регулирования, - пояснили в пресс-службе ОАО «РусГидро». -

Холостой ход агрегата является неотъемлемым условием комплексного опробования оборудования после завершения всех монтажных работ. Полная программа индивидуальных испытаний каждого агрегата состоит из 19 пунктов, на завершающем этапе агрегат включат в сеть под нагрузку на 72 часа подряд. По результатам комплексных испытаний гидроагрегата будет принято решение о его готовности к вводу в эксплуатацию.

В испытаниях принимают участие сотрудники эксплуатационной службы ОАО «Богучанская ГЭС», ЗАО «Организатор строительства Богучанской ГЭС» и подрядных монтажных организаций; испытания проходят под контролем шеф-инженеров предприятий, изготовивших оборудование для Богучанской ГЭС. Полный цикл испытаний и комплексное опробование гидроагрегата в сети под нагрузкой планируется завершить в декабре 2012 года. После его ввода в эксплуатацию рабочая мощность Богучанской ГЭС вырастет до 1332 МВт.

При этом в машинном зале станции продолжается монтаж следующих гидроагрегатов. Напомним, всего на БоГЭС будет установлено 9 турбин мощностью по 333 МВт каждая. Так, гидросиловое оборудование агрегата №5 смонтировано полностью, в ближайшее время планируется завершить сборку трубопроводов технологического водоснабжения и доработать отдельные элементы гидромеханического оборудования. После установки блочного щита управления сотрудники монтажных организаций начнут сборку систем вторичной коммутации агрегата.

На гидроагрегате №6 основной объем монтажных работ завершен. В списке работ на гидросиловом оборудовании остались два пункта - монтаж узлов генератора (щеточного аппарата и колпака генератора). Доработку гидромеханического оборудования, монтаж электротехнического оборудования и систем вторичной коммутации планируется начать в декабре.

Поэтапный ввод в работу гидроагрегатов под станционными номерами 5 и 6 будет осуществлен в первом квартале 2013 года. Оставшиеся гидроагрегаты (№ 7, 8, 9) будут смонтированы и подготовлены к работе в течение 2013 года. Пуск станции на проектную мощность в 3000 МВт с вводом всех девяти гидроагрегатов будет зависеть от готовности схемы выдачи мощности на 500 кВт и сроков наполнения водохранилища до проектной отметки 208 м. Эту отметку планируется набрать в течение 2013 – 2014 годов. Во второй декаде ноября 2012 года уровень Богучанского водохранилища стабилизировался на отметке 185 м, повышение уровня в течение зимы 2012 – 2013 года не планируется.
